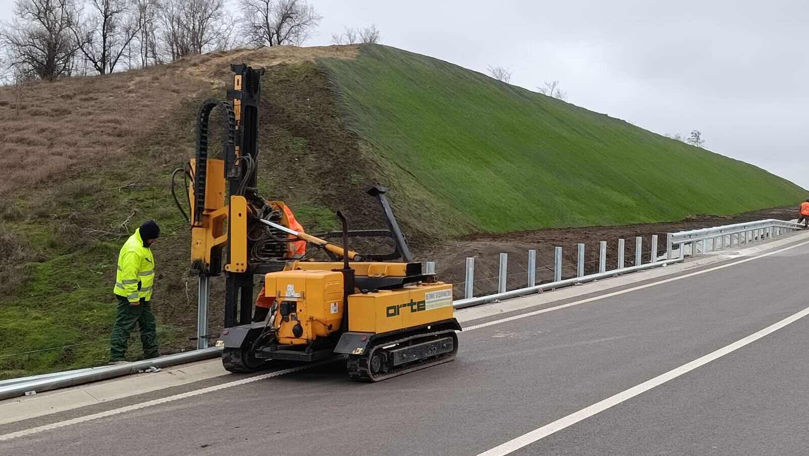

Datele AND relevă că fiecare kilometru aflat în reabilitare pe banii din surse externe costă circa un milion de euro, iar progresul fizic general al proiectelor este de 75%, iar plățile efectuate însumează 118 milioane euro, până în prezent (11 decembrie 2025), transmite Ultimelestiri.md cu referire la mold-street.com.
Astfel cu suportul Băncii Europene pentru Reconstrucție și Dezvoltare BERD și Băncii Europene de Investiții BEI, în acest an sunt în curs de implementare 8 obiective strategice, amplasate în diferite regiuni ale țării, după cum urmează:
M3 Chișinău – Comrat – Giurgiulești – frontiera cu România, km 0+000 – km 8,580, ocolirea Vulcănești. Proiectul a ajuns la un progres de 93,36%, are o valoare contractuală de 21,29 milioane euro și plăți efectuate de 14,2 milioane euro. Lungimea sectorul dat este de 8,58 km.
R33 Hâncești – Lăpușna – M1 – Lapusna – M1, km 0+00 – km 37+200. Lucrările la acest obiectiv sunt realizate în proporție de 76,48%, contractul având o valoare de 38,74 milioane euro, dintre care 25,34 milioane euro au fost achitați. Lungimea totală a sectorului este de 37,2 km.
R34 Hâncești – Leova – Cahul, Loturile 1 și 2, cu o lungime totală de 83 km, are un progres fizic de 65,28%. Valoarea contractului este de 56,49 milioane euro, dintre care au fost efectuate plăți în sumă de 46,94 milioane euro.
R14: R6 – Codrul Nou – Soroca – Unguri – frontiera cu Ucraina km 92+620 – km 123+620, cu o lungime totală 31 km și un progres de execuție de 58,74%. Valoarea contractului constituie 34,63 milioane euro, dintre care au fost achitați 22,26 milioane euro.
R8.1: R8 – Arionești – R14, km 0+00 – km 9+470, cu o lungime de 9,47 km, unde lucrările au grad de execuție de 66,59%. Valoarea contractuală a acestui proiecte este de 9,24 milioane euro, cu plăți efectuate de 3,99 milioane euro.
M3 Chișinău – Comrat – Giurgiulești – frontiera cu România, ocolirea Slobozia – Mare, km 0+00 – km 16+598, cu o lungime de 16,6 km. Proiectul este realizat în proporție de 68%, valoarea contractului fiind de 10,45 milioane euro, dintre care s-au achitat 3,07 milioane euro.
Orașul Sângerei – str. Independenței, faza II. Lucrările de construcție a trotuarelor pe o lungime de 6,47 km sunt finalizate în proporție de 99,77%, contractul având o valoare de 2,69 milioane euro, cu 2,26 milioane euro achitați.
R34 Hâncești – Leova – Cahul, Lotul 3, cu o lungime totală de 42 km. Contractul, semnat în 2025, are o valoare de 57,13 milioane euro.
Pe lângă progresele înregistrate pe șantiere, AND precizează că două obiective majore sunt în etapa finală de implementare.
Este vorba despre ocolirea orașului Vulcănești și strada Independenței din orașul Sângerei, faza II, ambele urmând a fi finalizate până la sfârșitul anului curent.
„Aceste proiecte vor îmbunătăți semnificativ siguranța rutieră, mobilitatea locală și națională precum și confortul participanților la trafic”, comunică AND.
Potrivit întreprinderii o altă realizare importantă a acestui an o reprezintă proiectele noi care se află în diferite stadii de pregătire sau licitație.
Acestea vizează coridoare rutiere strategice și sectoare de drum ale rețelei naționale, care la moment sunt în etapă de proiectare sau pregătire a documentelor de licitație.
