Ministrul Energiei, Dorin Junghietu, a efectuat o vizită neanunțată la stația electrică Vulcănești, parte a proiectului strategic al liniei electrice aeriene Vulcănești–Chișinău, pentru a verifica mersul lucrărilor și respectarea termenelor, transmite Ultimelestiri.md.

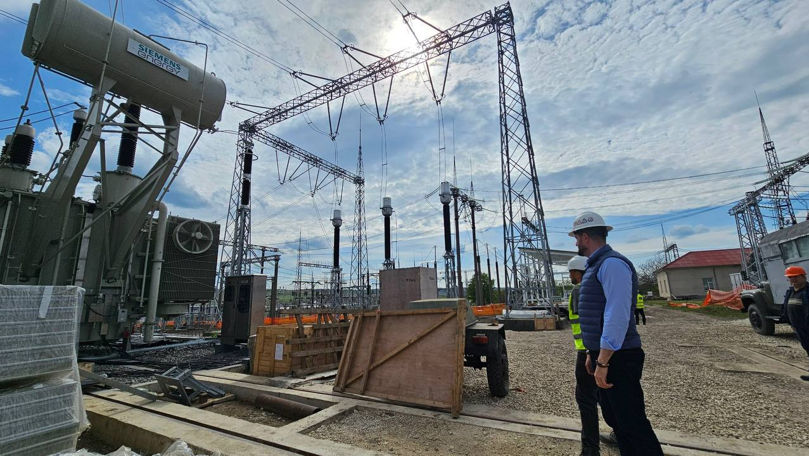

În cadrul vizitei, ministrul a inspectat lucrările de la stația electrică și a discutat cu reprezentanții contractorilor și ai instituțiilor responsabile despre etapele finale înainte de punerea în funcțiune a infrastructurii.
Potrivit informațiilor prezentate pe șantier, la Stația Electrică Vulcănești au fost livrate ultimele echipamente primare necesare, transformatoarele de măsură, iar majoritatea acestora au fost deja instalate în cursul acestei săptămâni.
În paralel, echipele de muncitori finalizează tragerea conductoarelor de bare și execută ultimele lucrări de întindere a cablurilor de comandă și control.
În perioada următoare urmează instalarea completă a transformatoarelor de măsură, realizarea conexiunilor secundare și demararea etapelor de punere în funcțiune a echipamentelor.
Ministrul a mers și la Stația Electrică Chișinău, unde continuă lucrările de amenajare a canalelor de cabluri, construcția căminelor de tragere și executarea subtraversărilor. Totodată, se finalizează montarea și asamblarea containerului destinat sistemelor de protecție.
Linia electrică aeriană a fost finalizată integral în luna noiembrie a anului trecut, iar în prezent au loc procedurile și aranjamentele necesare pentru inițierea recepției lucrărilor.
Ministerul Energiei precizează că termenul-limită pentru finalizarea lucrărilor de instalare este ultima săptămână a lunii mai. Ulterior, pe parcursul lunii iunie, vor fi realizate etapele de energizare și testare a liniei.
„Acest proiect este coloana vertebrală a securității energetice a Republicii Moldova pentru următoarele decenii. Intrăm în etapa finală, cea mai sensibilă și tehnică, în care fiecare detaliu contează. Am venit neanunțat pentru a vedea ritmul real al lucrărilor și gradul de pregătire din teren. Linia Vulcănești–Chișinău va permite înlocuirea liniei Vulcănești-MGRES, care prezintă vulnerabilități strategice și un grad avansat de uzură”, a declarat ministrul Energiei, Dorin Junghietu.
Linia electrică Vulcănești–Chișinău are o lungime de aproximativ 157 km și conectează Stația Electrică Vulcănești 400 kV cu Stația Electrică Chișinău 330 kV.
Capacitatea de transport a liniei este de până la 630 MVA, ceea ce va permite acoperirea a peste 50% din consumul Republicii Moldova în perioadele de vârf.
LEA Vulcănești–Chișinău face parte din Proiectul de Dezvoltare a Sistemului Electroenergetic al Republicii Moldova, finanțat de Grupul Băncii Mondiale.
Valoarea totală a proiectului este de aproximativ 61 de milioane de euro, dintre care circa 27 de milioane de euro sunt destinate construcției liniei electrice.
Proiectul este realizat de Guvernul Republicii Moldova, prin Ministerul Energiei și UCIPE – Unitatea de Implementare a Proiectelor în Energetică, iar beneficiarul direct este Î.S. Moldelectrica.
