Totodată, specialiștii anunță că deja au fost livrate în Republica Moldova echipamentele primare necesare modernizării stației în proporție de circa 80%, inclusiv autotransformatorul de 630 MVA, întrerupătoarele și separatoarele de înaltă tensiune la 330 și 400 kV, transmite Ultimelestiri.md.
Dorin Junghietu a subliniat necesitatea de mobilizare și consolidare a forțelor de lucru ale contractorului pentru realizarea lucrărilor cât mai curând posibil.

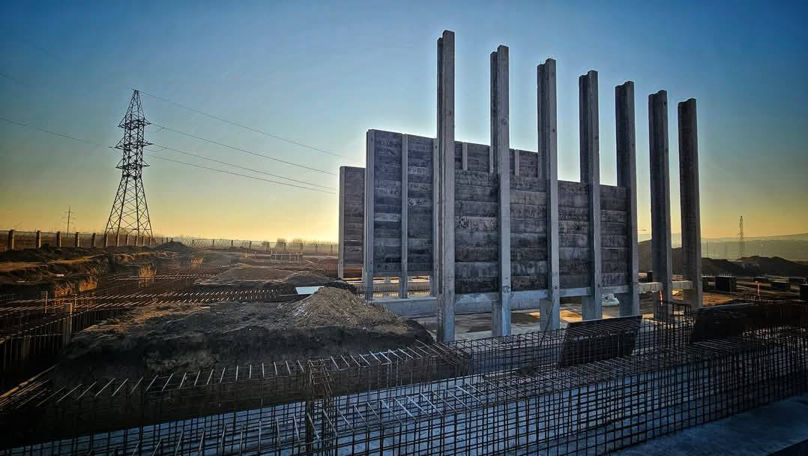

„Lucrările de construcție necesare pentru instalarea echipamentelor sunt în plină desfășurare și au un progres vizibil, totuși, vom solicita contractorului, de comun cu toate părțile implicate să fie depuse eforturi suplimentare pentru a avea siguranța că lucrările vor fi finalizate cât mai curând posibil”, a menționat ministrul Energiei.
În context, directorul Unității Consolidate pentru Implementarea și Monitorizarea Proiectelor în domeniul Energeticii UCIPE Ruslan Surugiu, a informat despre progresul înregistrat, precum și planul de lucru pentru perioada următoare, menționând faptul că sunt întreprinse măsurile necesare și este monitorizat cu strictețe graficul de lucru al contractorului, astfel încât lucrările să fie finalizate, conform termenului propus.
La rândul său, directorul general interimar ÎS Moldelectrica, Sergiu Aparatu, a subliniat în cadrul discuției importanța noilor instalații pentru facilitarea funcționării sistemului electroenergetic, oferind posibilitatea de alimentare cu energie electrică a nodului energetic Chișinău.
De menționat că Stația Electrică Chișinău 330 kV va fi modernizată prin extinderea instalației existente de 330 kV cu o nouă celulă de 400 kV pentru LEA Vulcănești-Chișinău cu instalarea a autotransformatorului de 400/330 kV.
„Modernizarea Stației Chișinău, de comun cu extinderea Stației Electrice Vulcănești 400 kV vor permite racordarea Liniei Electrice Aeriene (LEA) Vulcănești – Chișinău 400kV la infrastructura electroenergetică din zona de sud și centru al țării, fiind necesară pentru transportarea directă a fluxurilor de energie către cel mai mare nod de consum de energie electrică din țară”, se arată în comunicatul Moldelectrica.
Compania contractată pentru desfășurarea lucrărilor este Asocierea Siemens Energy SRL, Electromontaj S.A și Energotech S.A. din România.
Acest proiect este realizat de Guvernul Republicii Moldova, prin Ministerul Energiei și UCIPE, cu suportul Băncii Mondiale. Beneficiarul proiectului este ÎS Moldelectrica și consumatorii de energie.
