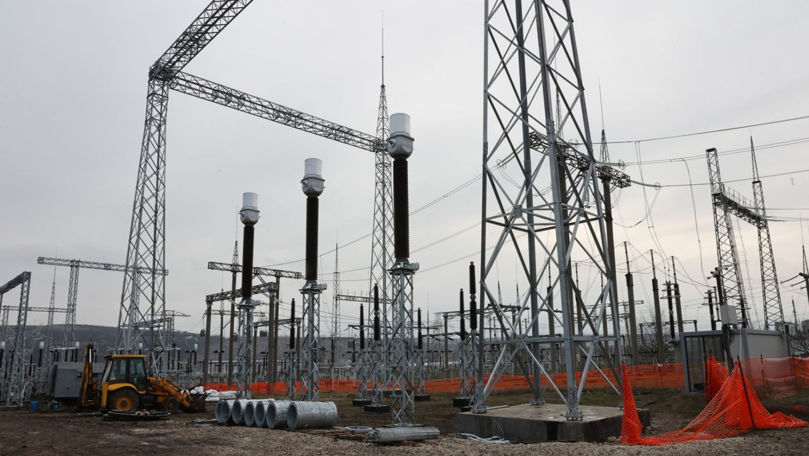

Potrivit Ministerului Energiei, pe teritoriul stației sunt în desfășurare lucrările de pozare a prizelor de pământ, iar în paralel se finalizează montarea fazei de rezervare a autotransformatorului, transmite Ultimelestiri.md cu referire la mold-street.com.
O stație strategică
"Majoritatea echipamentelor primare au fost deja livrate și instalate, urmând ca în perioada următoare să fie recepționate conductoarele de bare și clemele necesare interconectării finale a instalațiilor. Totodată, în atelierul local continuă asamblarea dulapurilor de protecție", comunică Ministerul Energiei.
Aflat în vizită de lucru la șantierul Stației Chișinău, Ministrul Energiei, Dorin Junghietu, a declarat că realizarea liniei Vulcănești–Chișinău va asigura o conexiune solidă cu rețeaua europeană, contribuind la sporirea independenței energetice a Republicii Moldova și la reducerea riscurilor de întreruperi în alimentarea cu energie. Oficialul a cerut responsabililor respectarea termenelor de execuție.
Menționăm că Modernizarea Stației Chișinău 330 kV și extinderea Stației Electrice Vulcănești 400 kV sunt etape esențiale pentru racordarea Liniei Electrice Aeriene Vulcănești–Chișinău 400 kV la infrastructura energetică din sudul și centrul țării, inclusiv a municipiului Chișinău. Acest sistem va permite transportarea directă a fluxurilor de energie către cel mai mare nod de consum din republică.
Întârzieri majore
În același timp se constată că lucrările sunt efectuate cu întârzieri majore. Astfel au trecut deja aproape patru ani de la semnarea contractului în ianuarie 2022 cu asociația de companii Siemens Energy SRL – Electromontaj SA – Energotech SA din România), desemnată câștigătoare a licitației internaționale.
Liderul asociației căștigătoare, compania Siemens Energy SRL (România), este parte a grupului corporativ german Siemens AG, unul dintre cei mai mari și mai notorii producători mondiali de echipamente pentru sectorul electroenergetic.
Confom prevederilor contractuale, durata planificată de implementare fiind de 32 de luni din data intrării în vigoare a contractului, iar valoarea contractului este de 11,88 milioane euro.
În ianuarie 2025, în cadrul unei ședințe cu participarea companiilor de construcții și a altor instituții implicate în construcţia LEA Vulcănești – Chișinău şi a Stației electrice Chișinău, prim-ministrul Dorin Recean a cerut tuturor părților implicate să se mobilizeze și să nu admită întârzieri în graficul de realizare a lucrărilor.
La ședință s-a anunțat și că Stația electrică Chișinău va fi finalizată până în luna august 2025.
Totodată, premierul a cerut companiilor responsabile de construcție să prezinte programul de realizare a lucrărilor, actualizat conform solicitării, și să raporteze săptămânal progresele înregistrate către Ministerul Energiei și Unitatea Consolidată pentru Implementarea și Monitorizarea Proiectelor în domeniul Energeticii (UCIPE).
Linia electrică aeriană Vulcănești–Chișinău va avea 157 km, peste 500 de piloni și aproximativ 1500 km de conductoare pe trei faze, creând o legătură strategică între sudul și centrul țării. Proiectul traversează opt raioane și 35 de localități și este realizat în cadrul Proiectului de Dezvoltare a Sistemului Electroenergetic, finanțat de Grupul Băncii Mondiale.
Valoarea totală a investiției este de 61 milioane de euro, dintre care circa 27 milioane de euro sunt destinate construcției liniei electrice aeriene.
